Checklist para contratar pedreiro: 4 blocos de perguntas antes de fechar

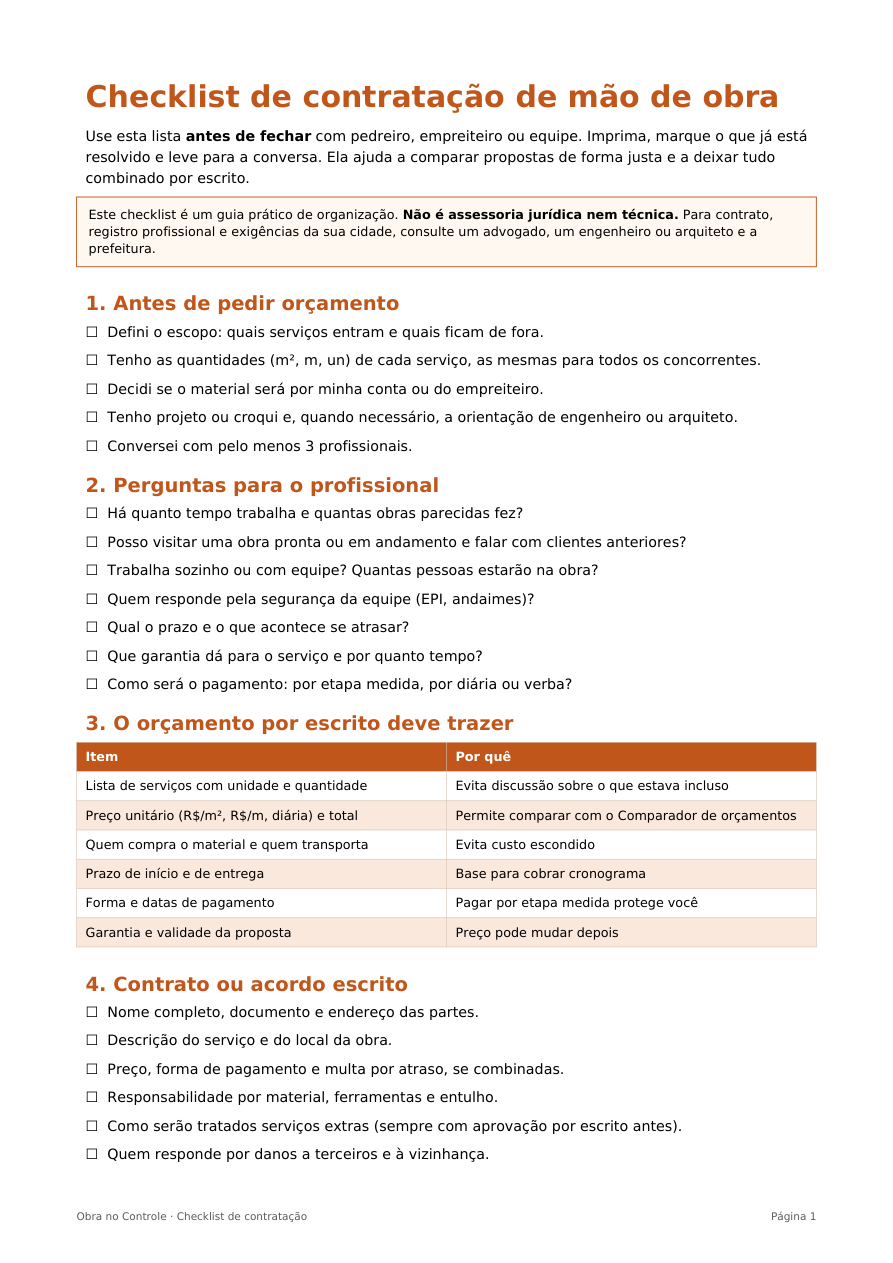

Antes de fechar com um pedreiro ou empreiteiro, passe por quatro blocos: o que você já deve ter definido, o que perguntar ao profissional, o que o orçamento por escrito precisa trazer e o que vai no acordo. Esta é a estrutura do checklist de contratação da Obra no Controle, um PDF vendido à parte, e abaixo você vê como usá-la na prática.
Por que a contratação merece um checklist
A maior parte dos aborrecimentos de obra nasce na conversa inicial. Alguém passou um valor de boca, ninguém definiu quem compra o material, o prazo ficou «para ver», e o pagamento seguiu o humor do mês. Quando surge o problema, não há nada por escrito para consultar.
Um checklist impresso resolve de forma simples: você leva para a conversa, marca o que já está resolvido e anota as respostas. Em vinte minutos, a diferença entre uma conversa solta e uma conversa organizada fica evidente, inclusive para o profissional, que passa a ver em você um cliente que sabe o que quer.

Bloco 1: antes de pedir orçamento
Marque estes itens antes mesmo de ligar:
- Escopo definido: quais serviços entram e quais ficam de fora.
- Quantidades conhecidas: os m², metros e unidades de cada serviço, as mesmas para todos os concorrentes. Se cada um orçar uma quantidade diferente, a comparação não vale nada.
- Material por conta de quem: você compra ou o profissional compra? A resposta muda completamente o preço.
- Projeto ou croqui em mãos e, quando necessário, a orientação de engenheiro ou arquiteto.
- Pelo menos três profissionais consultados. Três propostas já mostram o que é normal e o que é fora da curva.
As quantidades você tira do seu orçamento: a planilha de orçamento de obra calcula a área de paredes, de piso e de cobertura que servem de base para pedir preços na mesma medida.
Bloco 2: perguntas para o profissional
- Há quanto tempo trabalha e quantas obras parecidas já fez?
- Posso visitar uma obra pronta ou em andamento e falar com clientes anteriores?
- Trabalha sozinho ou com equipe? Quantas pessoas estarão na obra?
- Quem responde pela segurança da equipe, com EPI e andaimes?
- Qual o prazo, e o que acontece se atrasar?
- Que garantia dá para o serviço e por quanto tempo?
- Como será o pagamento: por etapa medida, por diária ou por verba?
Repare que as perguntas não são um interrogatório, e sim uma maneira de entender como o profissional trabalha. As respostas dizem muito: quem tem obras para mostrar e fala em garantia costuma estar mais seguro do serviço.
Bloco 3: o orçamento por escrito
O checklist traz uma tabela com o que uma proposta séria deve conter, e o motivo de cada item:
| Item | Por que importa |
|---|---|
| Lista de serviços com unidade e quantidade | Evita discussão sobre o que estava incluso |
| Preço unitário (R$/m², R$/m, diária) e total | Permite comparar com outras propostas |
| Quem compra o material e quem transporta | Evita custo escondido |
| Prazo de início e de entrega | Base para cobrar o cronograma |
| Forma e datas de pagamento | Pagar por etapa medida protege você |
| Garantia e validade da proposta | O preço pode mudar depois |
Quando as propostas chegam neste formato, dá para colocá-las lado a lado. Para isso existe o comparador de orçamentos de empreiteiros, que soma os totais e avisa se algum item ficou sem preço.
Bloco 4: acordo escrito
Mesmo para uma obra pequena, vale escrever o que foi combinado. O checklist lembra de incluir:
- nome completo, documento e endereço das partes;
- descrição do serviço e do local da obra;
- preço, forma de pagamento e multa por atraso, se combinadas;
- responsabilidade por material, ferramentas e entulho;
- como serão tratados serviços extras (sempre com aprovação por escrito antes);
- quem responde por danos a terceiros e à vizinhança.
O ponto dos serviços extras é o que mais evita briga. Um «já que estamos aqui, faço também» sem valor combinado é a origem de muita surpresa na hora de pagar.
Pagamento: como proteger os dois lados
Pagar tudo adiantado é arriscado; pagar tudo no fim desmotiva. O equilíbrio costuma estar em pagar por etapa executada e medida. A planilha de controle de obra tem uma aba de medição justamente para isso: compara o que foi contratado, o que foi medido e o que foi pago, e avisa quando a medição passa do contratado.
O que o checklist não é
Não é assessoria jurídica nem técnica. Contratos, registro profissional, exigências da sua cidade, ART ou RRT pedem a orientação de advogado, engenheiro ou arquiteto, e da prefeitura. O que o checklist faz é organizar a sua conversa, para que você chegue a esses profissionais com as perguntas certas e com as informações em ordem.
Antes de assinar
Releia o acordo com a lista na mão: tudo o que você marcou está escrito? As quantidades batem com o seu orçamento? O prazo e a forma de pagamento estão claros? Se a resposta é sim para tudo, você começou a obra do jeito certo. Se algo ficou em aberto, é muito mais barato resolver agora do que depois do primeiro pagamento.
Para reformas, a mesma lógica vale cômodo a cômodo, e o guia da planilha de orçamento de reforma mostra como detalhar o escopo antes de pedir preços.
Sinais de alerta na conversa
Nenhum sinal sozinho condena um profissional, mas vários juntos pedem cautela:
- Não aceita passar nada por escrito, nem uma lista simples de serviços e valores.
- Pede pagamento integral adiantado e não oferece outra forma.
- Não tem obras para mostrar nem indica clientes anteriores.
- Muda o preço a cada conversa sem que o escopo tenha mudado.
- Fala em «resolver depois» quando você pergunta de prazo, garantia ou material.
Quando algum desses sinais aparece, volte ao checklist e registre a resposta. Compare com as outras propostas: o contraste costuma esclarecer mais do que qualquer desconfiança.
Como usar o checklist em uma obra de verdade
Imprima uma cópia por profissional consultado. Marque os itens durante a conversa e anote ao lado as respostas. No fim de duas ou três reuniões, você tem material objetivo para decidir, em vez de uma impressão geral. Guarde as folhas na pasta da obra junto com as propostas: se surgir uma dúvida meses depois, o que foi combinado está registrado.
