Reserva de contingência na obra: como montar 3 cenários e decidir com os números na mão

A reserva de contingência é a folga que você soma ao orçamento para que um imprevisto não vire dívida, e os três cenários (econômico, padrão e alto) mostram, lado a lado, o que cada decisão de acabamento faz com o total. As duas ideias moram na aba «Cenários» da Planilha Obra no Controle · Orçamento da sua casa em 5 passos e mudam a forma de decidir.
Imprevisto não é exceção: é parte da obra
Quem já construiu ou reformou sabe: sempre aparece algo. Um trecho de tubulação que precisa ser trocado, um solo que pede fundação mais funda, um material que sobe de preço entre o orçamento e a compra, um acabamento que você muda de ideia no meio do caminho. Nenhuma dessas coisas é raridade; todas são parte do jogo.
Orçar sem folga é afirmar que nada disso vai acontecer. A reserva de contingência faz o contrário: reconhece que algo vai acontecer, ainda que você não saiba o quê, e separa dinheiro para isso desde o início.

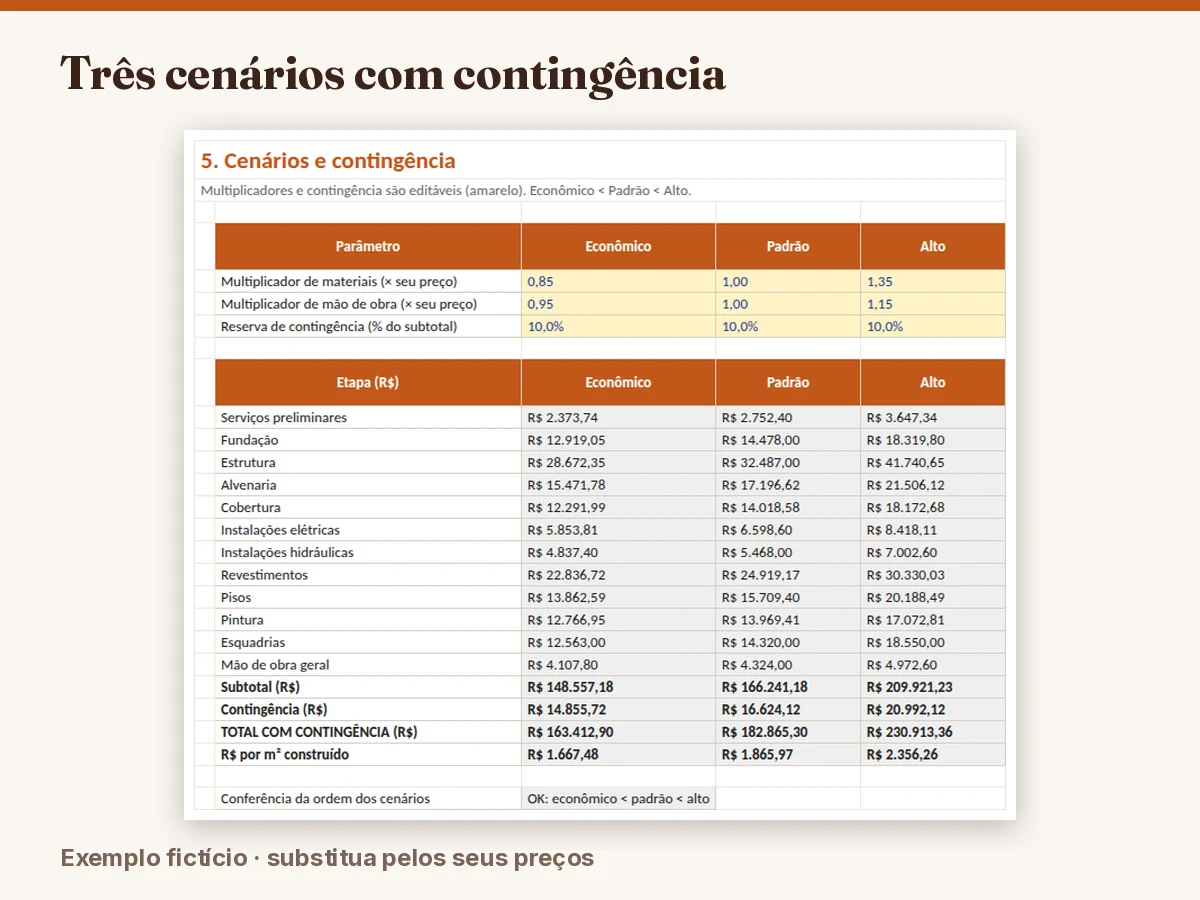

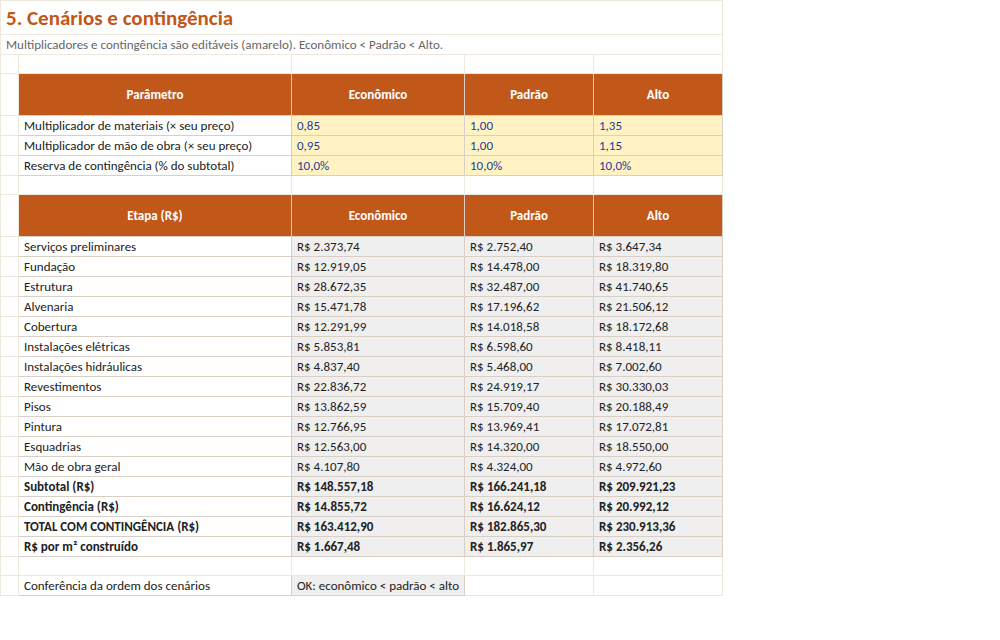

Como a planilha monta os cenários
O orçamento base, com os seus preços e quantitativos, é recalculado três vezes:
| Cenário | Materiais | Mão de obra | Reserva |
|---|---|---|---|
| Econômico | 0,85 | 0,95 | 10 % |
| Padrão | 1,00 | 1,00 | 10 % |
| Alto | 1,35 | 1,15 | 10 % |
Os multiplicadores acima são os do exemplo que vem preenchido, e todos são editáveis. O econômico representa escolhas de material um degrau abaixo; o padrão, o que você planejou; o alto, acabamentos mais caros ou um preço de mercado pressionado.
No exemplo fictício (casa de 98 m²), o resultado com reserva é de cerca de 163 mil no econômico, 183 mil no padrão e 231 mil no alto. Esses valores são só uma demonstração de como a planilha trabalha; os seus saem dos seus preços.

Como escolher o percentual da reserva
Não há resposta única, e a planilha deixa o percentual em uma célula para você testar. Alguns critérios práticos:
- Obra nova em terreno conhecido, projeto fechado: uma reserva menor pode bastar.
- Obra com muitas incógnitas (terreno sem sondagem, projeto ainda em evolução, preços em alta): reserva maior.
- Reforma: costuma pedir mais folga, porque o que está atrás da parede só aparece quando ela é aberta.
- Quanto menos folga você tem no seu caixa pessoal, mais a reserva importa.
Teste 10, 15 e 20 % e veja o efeito. Se a diferença entre 10 e 20 % é um valor que você não conseguiria cobrir, esse é um aviso de que o orçamento está no limite.
Como usar os três cenários na prática
Decidir o padrão de acabamento
Olhe a diferença entre o padrão e o alto. Se ela é grande, você pode escolher o padrão para o conjunto e reservar o alto só para um ou dois itens que realmente importam, como a bancada da cozinha ou o piso da sala. A planilha mostra o custo de cada degrau, antes de você se apaixonar por um acabamento que não cabe.
Saber o pior caso
O cenário alto com reserva é o teto realista do seu plano. Se você consegue chegar a ele sem se desequilibrar, a obra é segura. Se não consegue, é melhor saber agora, e ajustar o projeto, o ritmo ou o financiamento.
Negociar com a família ou com o banco
Mostrar três cenários é mais convincente do que um número. Dá para dizer: «no econômico fecha em tanto, no padrão em tanto, e deixamos tal reserva». Isso demonstra planejamento e abre a conversa sobre qual cenário perseguir.
A conferência que impede o absurdo
Uma planilha de cenários é sensível a digitação. Um multiplicador errado pode fazer o econômico ficar mais caro que o padrão sem que ninguém perceba. Por isso a aba «Cenários» tem uma conferência de ordem: econômico < padrão < alto. Em testes, um multiplicador econômico absurdo (1,5) fez a conferência saltar. A aba «Resumo» reúne essas conferências e o total do padrão escolhido, e avisa se algum item ficou com preço zerado.
Como a reserva se encaixa no controle
A reserva não é para ser gasta de qualquer jeito. Uma regra simples: toda vez que usar parte dela, registre o motivo. No controle de obra, isso aparece como o gasto de uma etapa acima do orçado, e você enxerga quanto da folga já foi consumido e quanto ainda resta. Se a reserva acaba na metade da obra, é sinal para parar e rever o plano antes de seguir.
Para reformas, onde a reserva pesa ainda mais, veja o guia da planilha de orçamento de reforma. E para entender de onde vêm as 12 etapas que alimentam os cenários, o guia do custo de construção por etapa detalha cada uma.
O que a reserva não resolve
Não substitui um bom projeto, nem um bom contrato, nem a orientação de engenheiro ou arquiteto. Não cobre mudanças de ideia constantes (essas pedem um novo orçamento). E, claro, não prevê o futuro: um percentual é uma escolha, não uma garantia.
Mas faz uma diferença enorme na prática. Uma obra com folga transforma o imprevisto em um item da conta, e não em uma emergência. E três cenários na mesma tela deixam claro, antes de comprar o primeiro saco de cimento, o que cada escolha faz com o seu bolso. Para ver o conjunto de como tudo isso se encaixa, volte ao guia da planilha de orçamento de obra.
Um exercício de 10 minutos
Pegue o seu orçamento padrão e faça três perguntas. Primeiro: se o total subisse 10 %, eu conseguiria pagar sem recorrer a dívida cara? Segundo: se subisse 20 %, o que eu cortaria, e a planilha mostra o que o cenário econômico economiza? Terceiro: qual etapa eu seguraria para o fim, caso o dinheiro apertasse? As respostas, anotadas junto aos três cenários, formam um plano de contingência simples, que você consulta no dia em que o imprevisto bater à porta, em vez de decidir no susto.
