Planilha de custo de construção: as 12 etapas da casa e o R$/m² com os seus preços

Por Equipe editorial de Master Modules Obra · Atualizado em

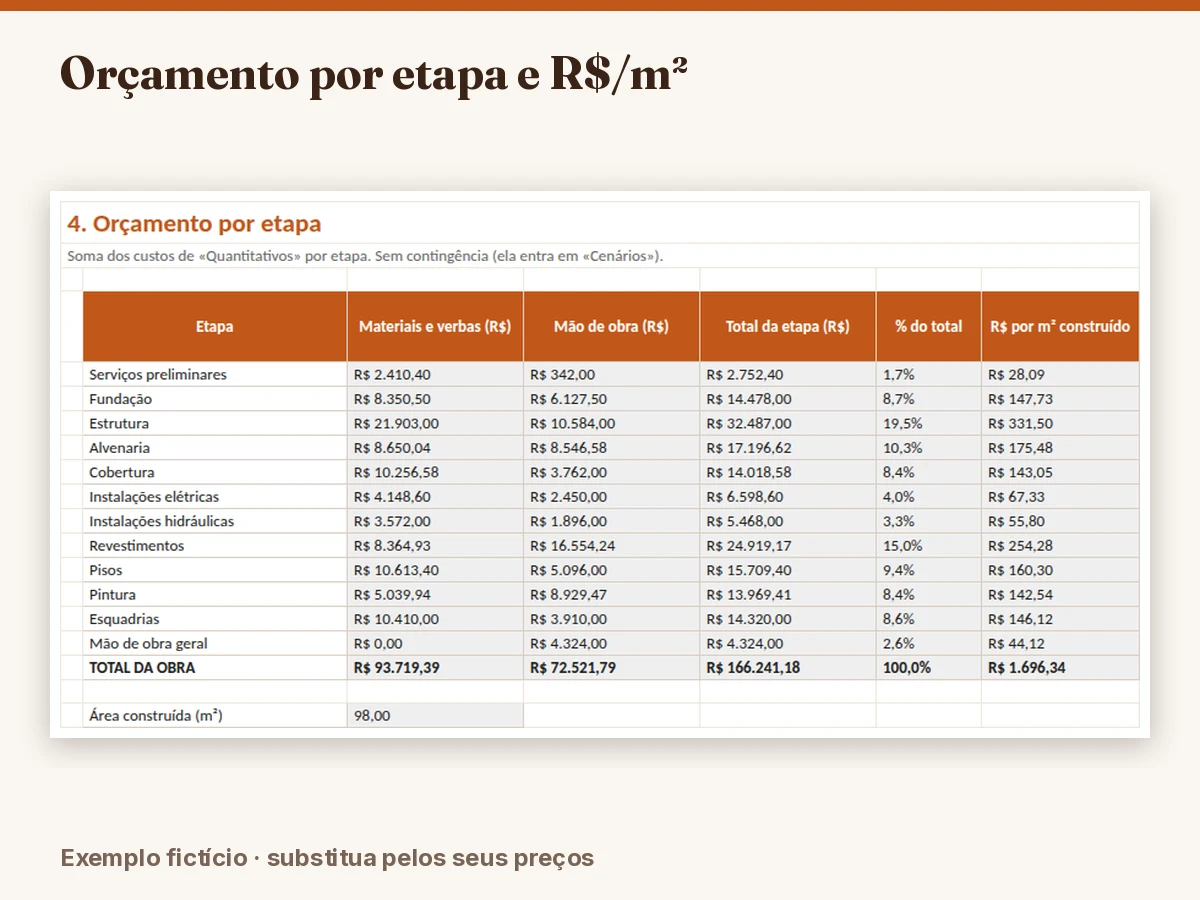

Aba de orçamento por etapa da obra com custo por metro quadrado

Para saber quanto custa construir uma casa você precisa de um custo por etapa, não de um número solto por metro quadrado. A planilha de custo de construção da Obra no Controle divide a obra em 12 etapas, separa material de mão de obra em cada uma e só no final calcula o R$/m², sempre a partir dos preços que você mesmo informou.

O problema do «quanto custa o m²»

A pergunta mais feita por quem quer construir é «quanto custa o metro quadrado?». A resposta honesta é: depende. Depende da cidade, do padrão de acabamento, do terreno, de quem executa e de quando você compra. Uma planilha que devolve um número regional pronto está escondendo tudo isso numa média.

Por isso a Obra no Controle faz o caminho inverso. Em vez de começar do R$/m², ela termina nele. Você entra com a área de cada cômodo e com os preços que consegue na sua cidade, a planilha soma etapa por etapa, e o custo por metro quadrado aparece como resultado. Se ele está acima do que você esperava, você consegue ver em qual etapa está o peso.

A planilha não traz custo por m² regional nem tabela SINAPI ou CUB. O R$/m² que ela mostra é o da sua conta, calculado com os seus preços.

As 12 etapas, uma a uma

EtapaO que costuma entrarO que você informa
Serviços preliminaresLimpeza e locação do terreno, tábuas de gabarito, ligação provisória, taxasÁrea do térreo, valores fechados (verba)
FundaçãoEscavação, concreto, aço, fôrmas, impermeabilização do baldrameÁrea do térreo
EstruturaConcreto, ferragem, laje pré-moldada, carpintariaÁrea construída
AlvenariaBlocos, cimento, areia, assentamentoÁrea de paredes
CoberturaTelhas, madeiramento, calhas e rufosÁrea de cobertura
Instalações elétricasCabos, eletrodutos, pontos, quadroÁrea construída
Instalações hidráulicasTubos de água e esgoto, conexões, caixa d'águaÁrea molhada
RevestimentosReboco, azulejo, argamassa colanteParedes e área molhada
PisosContrapiso, porcelanato ou cerâmica, rodapéÁrea construída
PinturaSelador, tinta, massa corridaÁrea a pintar
EsquadriasPortas internas e externas, janelasQuantidade de cada uma
Mão de obra geralMestre de obras, servente, limpeza finalÁrea construída

Cada linha dessa tabela vira, dentro da planilha, uma ou mais linhas de quantitativo: 64 ao todo, ligando uma base (como a área de paredes) a um coeficiente e a um preço. Nenhuma etapa é opcional na conta, e é por isso que a conta não deixa esquecer reboco ou elétrica.

Como lê o resultado

Na aba «Orçamento» você encontra, para cada etapa, o valor de material, o valor de mão de obra, o total e o percentual do orçamento. Os percentuais sempre somam 100 %, e a planilha confere isso.

No exemplo fictício que vem preenchido (casa de dois pavimentos, 98 m² construídos, padrão médio), o total antes da reserva fica na casa dos 166 mil reais, o que dá um custo por m² perto de 1.700. Repare: esse número é do exemplo, calculado com preços inventados para demonstrar a fórmula. Quando você troca os preços, ele muda na hora.

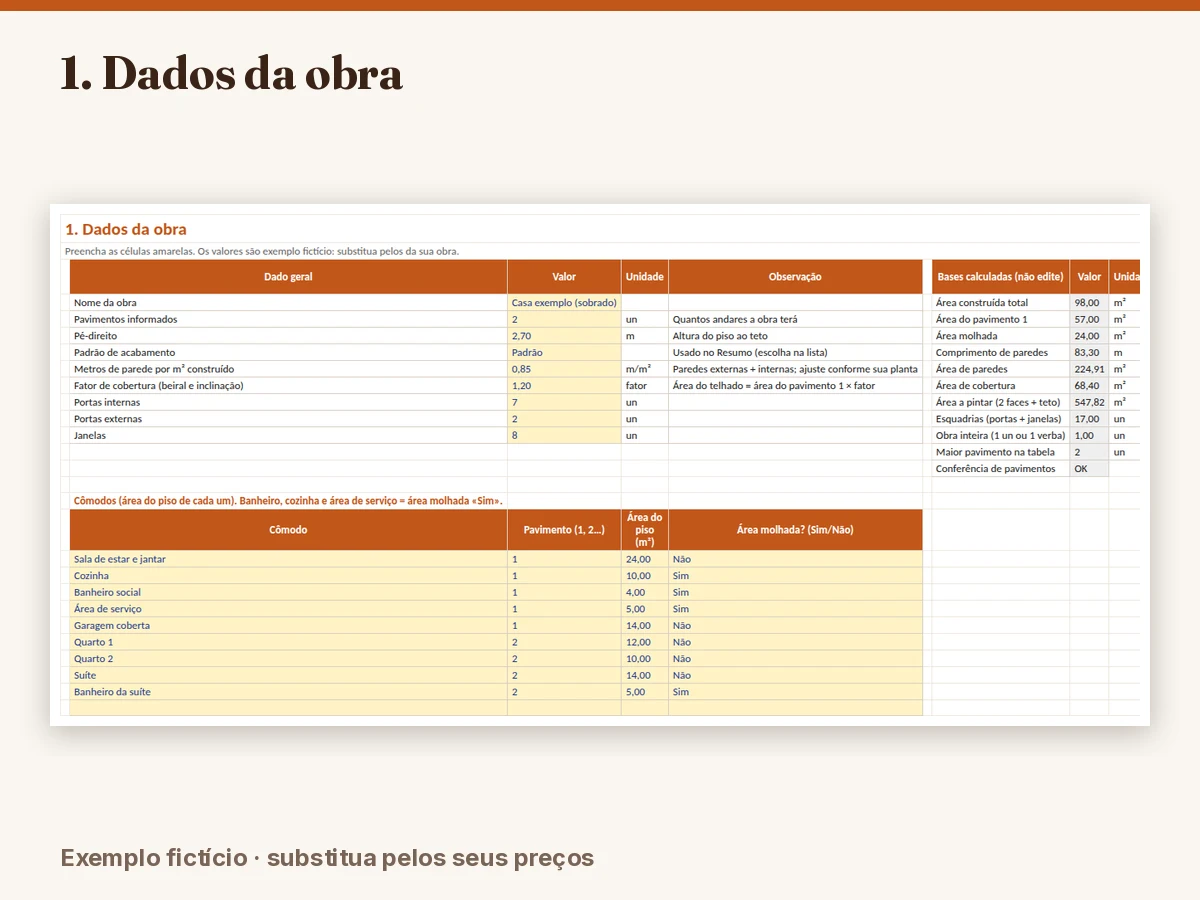

Aba de dados da obra com a área por cômodo

Três usos práticos do custo por etapa

1. Descobrir onde o orçamento pesa

Quando você vê que estrutura, alvenaria e acabamentos concentram a maior parte do total, a conversa muda. Em vez de «a obra está cara», você passa a perguntar «posso trocar o porcelanato por um piso mais simples e quanto isso muda no total?». Muda o preço do piso, e a planilha refaz tudo.

2. Negociar por etapa

Com o custo por etapa na mão, você sabe quanto cabe em cada contratação. Se o pedreiro cobra empreitada por m² de alvenaria, dá para conferir na hora se o valor proposto está acima ou abaixo do que você colocou na tabela de preços. Para comparar propostas completas há o comparador de orçamentos de empreiteiros, vendido à parte.

3. Planejar o desembolso

Saber que a fundação e a estrutura puxam a maior parte do dinheiro no começo ajuda a combinar o fluxo de pagamentos. Se você precisa transformar o custo por etapa em um calendário, olhe o cronograma físico-financeiro.

Detalhes que fazem diferença

Quem se beneficia

Quem constrói pela primeira vez e não tem ideia da ordem de grandeza. Quem vai tocar a obra por conta própria, contratando pedreiro e comprando material. E quem já tem um valor em mente e quer testá-lo contra os seus preços antes de se comprometer. A visão completa dos cinco passos está no guia da planilha de orçamento de obra.

Nenhum custo calculado aqui é promessa de custo final. É uma estimativa de planejamento, que depende dos dados que você coloca, e que deve ser conversada com um engenheiro ou arquiteto antes de decisões de estrutura, fundação e instalações.

Um exemplo de leitura: o que fazer quando o total assusta

Imagine que você terminou de preencher e o custo por m² ficou acima do que esperava. O caminho não é desistir da casa, é investigar. Um roteiro que funciona:

  1. Olhe o percentual por etapa. Se uma etapa passa muito dos 20 % do orçamento, comece por ela. Normalmente é estrutura, alvenaria ou acabamentos.
  2. Separe material de mão de obra. Às vezes o material está certo e a diária do profissional é que está fora da realidade da sua cidade. Confirme com mais de uma pessoa.
  3. Rode o cenário econômico. Veja quanto a casa custaria com materiais um degrau abaixo. Se a diferença é grande, você já sabe onde ceder sem mexer na estrutura.
  4. Revise coeficientes, não só preços. Se o seu projeto é mais enxuto em parede ou em esquadria, o coeficiente padrão pode estar exagerado. Ajuste com a orientação de quem vai executar.
  5. Cheque a reserva. Ela é uma escolha sua. Reduzi-la baixa o total no papel, mas você troca conforto por risco.

Esse tipo de investigação só é possível porque cada número da planilha tem origem visível. Numa conta feita de cabeça, o total assusta e ninguém sabe por quê. Aqui, você sabe qual linha puxou o valor.

Perguntas que a planilha ajuda a responder antes de comprar o terreno ou assinar o projeto

Todas elas se respondem alterando uma célula e olhando o resultado.

Perguntas frequentes

A planilha calcula o custo por m² da minha cidade?

Ela calcula o custo por m² da sua obra, dividindo o total pela área construída que você informou. Os preços de entrada são os seus; a planilha não traz tabelas regionais.

Quais etapas da obra entram no cálculo?

Doze: serviços preliminares, fundação, estrutura, alvenaria, cobertura, instalações elétricas, instalações hidráulicas, revestimentos, pisos, pintura, esquadrias e mão de obra geral.

Posso mudar os coeficientes de material?

Pode. Cada coeficiente é uma célula editável com a unidade escrita ao lado. Se o seu projeto usa mais ferro por m², por exemplo, você ajusta e o orçamento acompanha.

Serve para casa térrea e para sobrado?

Serve para os dois. Você informa o número de pavimentos e a área de cada cômodo, e a planilha separa a área do térreo (usada em fundação) da área construída total.
