Cronograma físico-financeiro em planilha: quando a obra vai pedir dinheiro

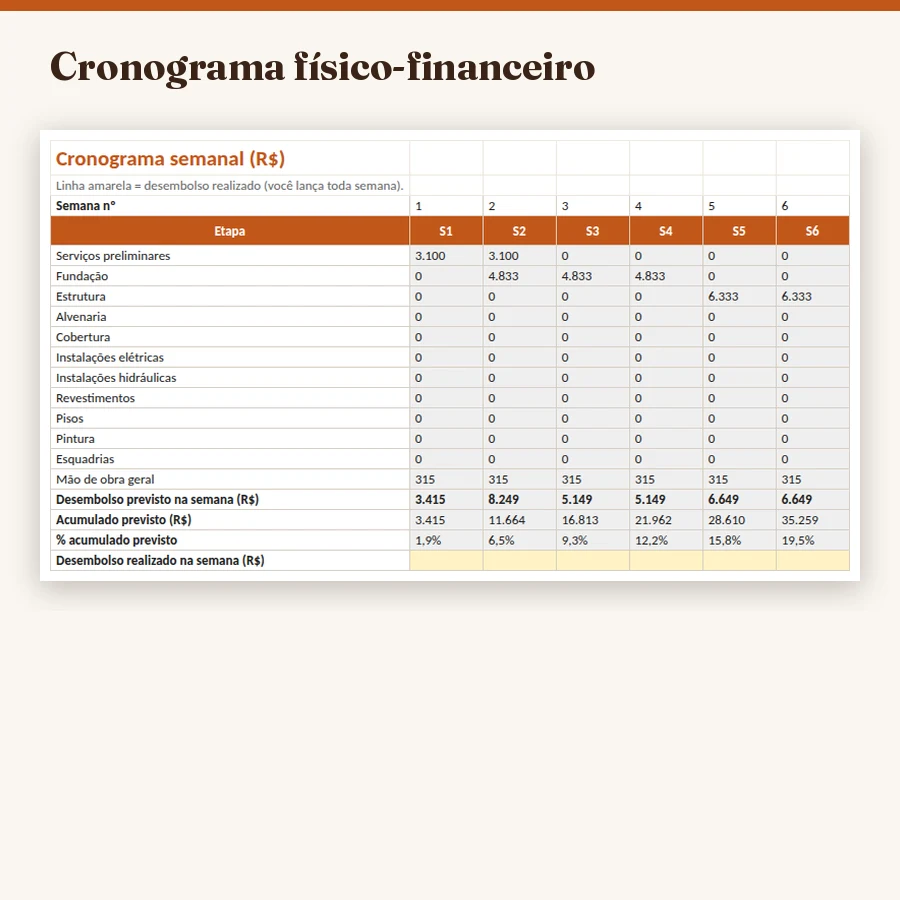

Um cronograma físico-financeiro responde à pergunta que o orçamento sozinho não responde: em que semana a obra vai precisar de quanto dinheiro. A planilha de cronograma da Obra no Controle pega os valores por etapa e os espalha em 30 semanas, para você não ser surpreendido pela semana em que a estrutura e a laje pedem tudo de uma vez.
Físico e financeiro: duas linhas que andam juntas
O cronograma físico diz o que acontece quando: fundação nas semanas 2 a 5, estrutura nas semanas 5 a 12, e assim por diante. O financeiro diz quanto dinheiro cada semana consome. Juntos, eles mostram que obra não gasta de forma uniforme: há semanas de pico e semanas calmas.
Quem ignora isso passa por um problema clássico: tem o dinheiro total, mas não tem o dinheiro na semana certa. O empréstimo parcelado em etapas, o salário que entra no dia 5, o 13º salário que só chega em dezembro. Saber o calendário de desembolso permite alinhar a fonte de dinheiro com o gasto.
Como funciona a planilha
A planilha parte do orçamento por etapa (as mesmas 12 etapas da Planilha Obra no Controle · Orçamento da sua casa em 5 passos) e pede para cada uma duas informações:
- Semana de início.
- Duração em semanas.

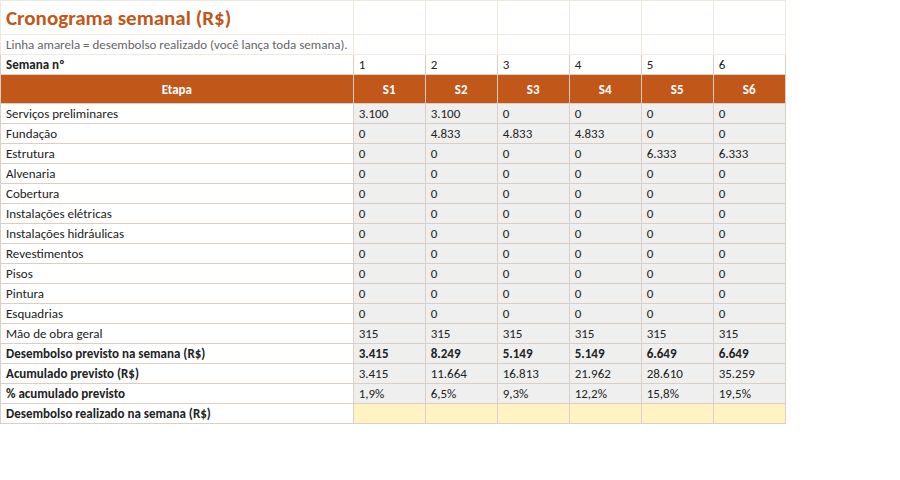

Com isso, distribui o custo da etapa de forma proporcional ao longo das semanas em que ela acontece e soma tudo em duas linhas:
- Desembolso previsto por semana.
- Acumulado previsto, que sobe até chegar a 100 % do total.
No exemplo fictício, o acumulado final bate com a soma dos custos das etapas, 180.700 reais, e o percentual acumulado fecha em 100 %. A planilha tem uma conferência de 30 semanas que acusa se alguma etapa foi posicionada fora do período.

Passo a passo para montar o seu
1. Parta do orçamento por etapa
Se você ainda não tem o valor de cada etapa, comece pela planilha de custo de construção. O cronograma lê esses valores.
2. Consulte quem vai executar
Pergunte ao mestre de obras ou ao empreiteiro quantas semanas ele estima para cada etapa e em que ordem. Cobertura depende da estrutura, pintura depende de reboco seco, esquadrias dependem de vãos prontos. Quem tem experiência sabe onde há sobreposição possível.
3. Lance início e duração
Preencha as duas colunas. Veja o gráfico de acumulado: se ele sobe em degraus muito íngremes, você tem uma semana de pico que talvez valha a pena suavizar, alongando a etapa ou mudando a ordem.
4. Compare com a sua fonte de dinheiro
Ponha ao lado o seu calendário de entradas: parcelas de financiamento, saldo da poupança, férias. Se há semanas em que o desembolso previsto supera o que você terá, você tem tempo de renegociar prazos ou de ajustar o ritmo.
5. Acompanhe o realizado
Toda semana, lance o valor gasto de verdade. A planilha acumula e mostra a diferença para o previsto. No exemplo, a semana 2 com 3.500 reais gastos aparece comparada ao previsto da mesma semana. Se o realizado está muito acima, é sinal para revisar o orçamento antes que a conta acumule.
Um cuidado importante: prazo não é promessa
O cronograma da planilha é um plano, não uma previsão de que a obra seguirá exatamente aquele ritmo. Chuva, atraso de material e disponibilidade da equipe mexem nas datas. Por isso a planilha é fácil de refazer: ao mudar o início de uma etapa, tudo é recalculado e você vê o novo pico.
Também vale registrar no contrato com os profissionais os prazos que combinaram. O checklist de contratação lembra de perguntar «qual o prazo e o que acontece se atrasar».
Como ele conversa com o controle
Cronograma e controle são duas pontas da mesma ideia. O cronograma diz o que deveria ter sido gasto até agora; o painel do controle de obra diz o que foi gasto. Juntos, mostram não só se você estourou uma etapa, mas se a obra está andando no ritmo que o dinheiro permite.
Para quem é útil
Para quem financia a obra em parcelas e precisa saber quando cada uma será usada. Para quem constrói «aos poucos», com o dinheiro que entra mês a mês, e quer decidir qual etapa fazer primeiro. E para quem quer chegar à conversa com o banco ou com a família com um calendário em vez de uma estimativa vaga.
Se a sua obra é pequena e dura poucas semanas, talvez baste o orçamento por etapa. Se vai durar meses, o cronograma é o que impede o dinheiro de acabar antes do telhado.
Três formas de usar o cronograma para decidir
Adiar uma etapa sem perder o fio. Se o dinheiro de um mês não aparece, você move o início da etapa seguinte e vê o efeito. A planilha mostra imediatamente quanto o acumulado muda e quando o pico passa para a frente.
Suavizar o pico. Alongar a duração de uma etapa pesada, como estrutura ou cobertura, reduz o desembolso semanal. Isso nem sempre é possível, mas, quando é, evita pagar juros ou pedir dinheiro emprestado por poucas semanas.
Escolher o que fazer primeiro. Quem constrói com recursos próprios pode decidir fechar a casa (cobertura e esquadrias) antes dos acabamentos, para proteger a obra. O cronograma deixa claro quanto dinheiro essa decisão consome logo no começo.
Erros comuns ao montar um cronograma
- Colocar todas as etapas em sequência. Na prática, instalações elétricas e hidráulicas acontecem junto com a alvenaria. Sobreponha o que faz sentido.
- Esquecer as semanas de espera. Concreto precisa curar, reboco precisa secar. Se você não conta essas pausas, o cronograma fica otimista demais.
- Não prever a compra antecipada de material. Às vezes é preciso comprar antes de usar, para garantir preço ou prazo. O desembolso aparece antes da etapa.
- Tratar o cronograma como contrato. Ele é uma bússola, não uma garantia. Atualize-o a cada mudança relevante.
Um exemplo de conversa com o profissional
Ao levar o cronograma para a primeira reunião com o mestre de obras, algumas perguntas rendem muito: em que semana ele precisa do material de cada etapa, quantas pessoas estarão na obra em cada fase, o que pode andar em paralelo e o que obrigatoriamente espera outra etapa terminar. Com as respostas, você ajusta início e duração na planilha e, no mesmo instante, vê o novo calendário de pagamentos.
